来自网络,有兴趣的大佬来讨论下:
本案例创新外墙保温工艺,取消了先主体后保温的老式做法,采用一种新型的建筑节能与结构一体化技术:FS复合挤塑聚苯板,具有保温隔热效果好、施工简便的特点。同时,项目部又优化了加固施工方案,采用整体式钢框背楞加固施工方案,有效的避免了错台漏浆等质量问题,缩短工期,降低造价。
FS复合挤塑聚苯板:
本项目采用铝模施工,外墙采用85mmFS复合挤塑聚苯板(60mm厚XPS挤塑板+25mm厚保温砂浆),FS复合挤塑聚苯板可作为外墙支模模板,混凝土浇筑完成后不用拆模,通过连接件将复合板与混凝土构件连接在一起,外侧做找平层及抹面层形成的无空腔复合保温系统。
针对FS复合挤塑聚苯板采用何种材质的竖向次楞问题,项目部多次召开专题会议讨论,最终确定整体式钢框背楞加固施工方案:次楞采用焊制整体式槽钢。外侧竖向次楞采用6.3#槽钢焊制成整体钢框,单个钢框高度3000mm,竖向次楞间距200mm,钢框上部焊制挂钩,钢框次楞采用塔吊吊装,沿安装完成的保温外模板上口设置一道40*60木方,用于临时挂吊钢框,把钢框吊装至外模板外侧,用上口焊接的吊钩,把钢框临时挂在上口木方处,然后开始安装横向铝模配套背楞做主楞加固,底部距地面300mm起每600mm设置一道。
实施流程
1绘制保温外模板排版图
保温外模板使用前,根据图纸设计尺寸确定排版分格方案,并绘制安装排版图。要求尽量使用主规格尺寸,降低施工难度和材料损耗,减少拼缝处开裂。非主规格板最小宽度不应小于150mm。并在排版图中,标注出螺栓眼打孔位置,连接件安装位置。排版图完成后,统计出材料清单,明确非主规格板的加工尺寸及数量。

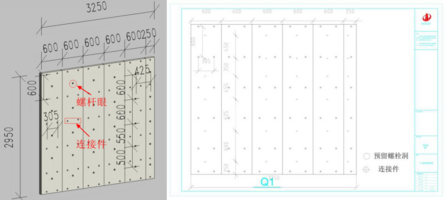

保温排版示意图:
2保温外模板裁割
根据绘制的排版图及材料清单,在施工现场用精密裁板机进行裁剪加工。模板切割过程中禁止断面倾斜,并且断面平整无错台现象。
3绘制整体钢框加工图
根据保温外摸板排版,确定钢框尺寸及竖楞焊接位置,采用6.3#槽钢作为焊制钢框的材料。相邻槽钢竖楞间距不大于200mm并保证保温外摸板拼缝位置均有钢框竖楞以避免拼接处出现错台现象。
钢框深化图:
4整体钢框焊制
根据绘制的加工图,进行钢框的焊制,四周槽钢凹型槽均朝向外侧,焊缝表面平整,不得有较大的凹陷、焊瘤,接头处不得有裂纹。
5墙柱钢筋绑扎、垫块安装
墙柱钢筋绑扎完成并验收合格后方可进行下一步施工,为控制内外模板之间的距离和混凝土保护层的厚度,在模板之间的主筋上放置垫块。垫块安装时,特殊部位要注意,特别是两块保温外模板板的拼接处,在拼缝处两侧小于100mm范围内交替安装一个垫块,防止因为保温板因变形导致拼缝之间出现错台现象。
本案例创新外墙保温工艺,取消了先主体后保温的老式做法,采用一种新型的建筑节能与结构一体化技术:FS复合挤塑聚苯板,具有保温隔热效果好、施工简便的特点。同时,项目部又优化了加固施工方案,采用整体式钢框背楞加固施工方案,有效的避免了错台漏浆等质量问题,缩短工期,降低造价。
FS复合挤塑聚苯板:
本项目采用铝模施工,外墙采用85mmFS复合挤塑聚苯板(60mm厚XPS挤塑板+25mm厚保温砂浆),FS复合挤塑聚苯板可作为外墙支模模板,混凝土浇筑完成后不用拆模,通过连接件将复合板与混凝土构件连接在一起,外侧做找平层及抹面层形成的无空腔复合保温系统。
针对FS复合挤塑聚苯板采用何种材质的竖向次楞问题,项目部多次召开专题会议讨论,最终确定整体式钢框背楞加固施工方案:次楞采用焊制整体式槽钢。外侧竖向次楞采用6.3#槽钢焊制成整体钢框,单个钢框高度3000mm,竖向次楞间距200mm,钢框上部焊制挂钩,钢框次楞采用塔吊吊装,沿安装完成的保温外模板上口设置一道40*60木方,用于临时挂吊钢框,把钢框吊装至外模板外侧,用上口焊接的吊钩,把钢框临时挂在上口木方处,然后开始安装横向铝模配套背楞做主楞加固,底部距地面300mm起每600mm设置一道。
实施流程
1绘制保温外模板排版图
保温外模板使用前,根据图纸设计尺寸确定排版分格方案,并绘制安装排版图。要求尽量使用主规格尺寸,降低施工难度和材料损耗,减少拼缝处开裂。非主规格板最小宽度不应小于150mm。并在排版图中,标注出螺栓眼打孔位置,连接件安装位置。排版图完成后,统计出材料清单,明确非主规格板的加工尺寸及数量。
保温排版示意图:
2保温外模板裁割
根据绘制的排版图及材料清单,在施工现场用精密裁板机进行裁剪加工。模板切割过程中禁止断面倾斜,并且断面平整无错台现象。
3绘制整体钢框加工图
根据保温外摸板排版,确定钢框尺寸及竖楞焊接位置,采用6.3#槽钢作为焊制钢框的材料。相邻槽钢竖楞间距不大于200mm并保证保温外摸板拼缝位置均有钢框竖楞以避免拼接处出现错台现象。
钢框深化图:
4整体钢框焊制
根据绘制的加工图,进行钢框的焊制,四周槽钢凹型槽均朝向外侧,焊缝表面平整,不得有较大的凹陷、焊瘤,接头处不得有裂纹。
5墙柱钢筋绑扎、垫块安装
墙柱钢筋绑扎完成并验收合格后方可进行下一步施工,为控制内外模板之间的距离和混凝土保护层的厚度,在模板之间的主筋上放置垫块。垫块安装时,特殊部位要注意,特别是两块保温外模板板的拼接处,在拼缝处两侧小于100mm范围内交替安装一个垫块,防止因为保温板因变形导致拼缝之间出现错台现象。
